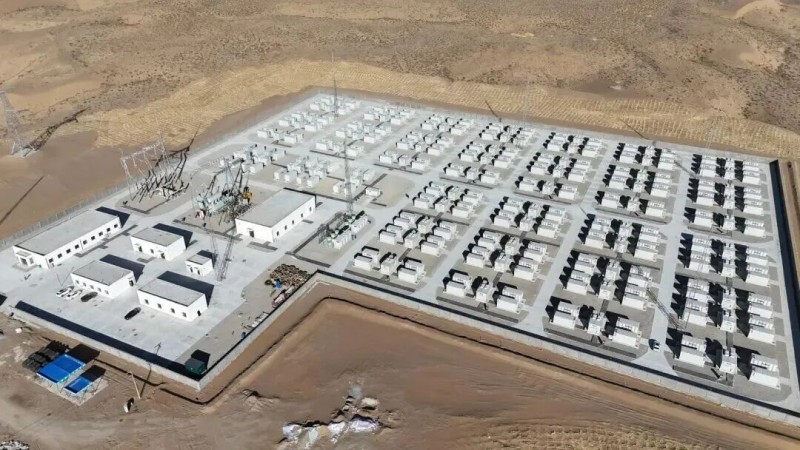

據了解,該項目占地98.43畝,總投資達13.68億元,項目包括60套5MW/20MWh 儲能單元,每套5MW/20MWh 儲能單元由1套5MW的PCS升壓變換艙和4套5MWh的儲能電池集裝箱組成。
項目采用12回35千伏匯集線路接入新建的330千伏儲能升壓站35千伏側,同步配套變壓器、HGIS、避雷器、高壓開關柜、SVG柜、通訊柜等電氣設備和照明、通風、泵閘等輔助設備。電芯采用磷酸鐵鋰電池,設計運行壽命20年,循環次數不低于6000次。

據介紹,該項目于2025年8月開工,項目建設進展順利,在市、區兩級政府及電網的大力支持下,項目于2026年3月31日成功并網。目前正在進行儲能區調試及后續涉網試驗等工作,計劃于今年4月30日前完成商用。
項目正式投運后,接受甘肅電網統一調度,主要用于電網調峰調頻、應急備用電源等多項輔助服務,將極大提升新能源發電的配置空間,對促進地區新能源消納、降低電網負荷壓力、維持電網穩定運行、助力能源保供發揮積極推動作用,同時也為構建清潔低碳、安全高效的現代能源體系提供重要示范與實踐支撐。
